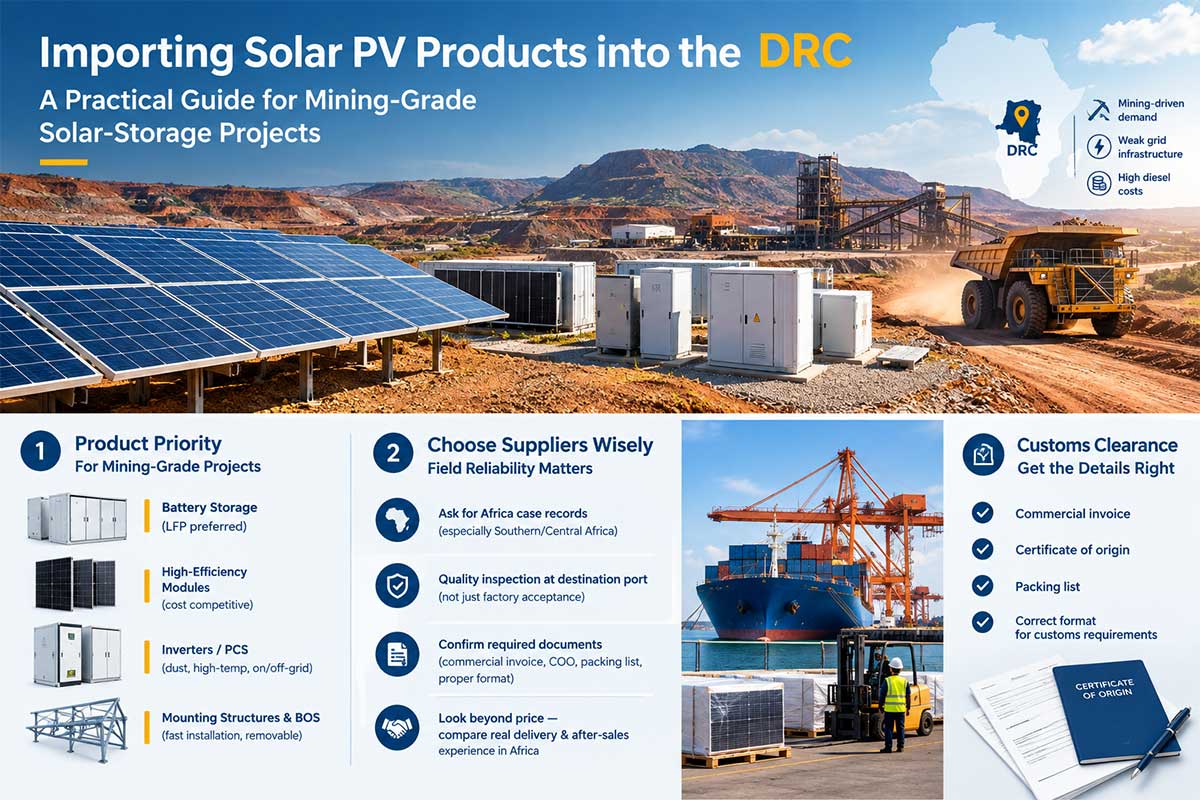

Zonne-PV-producten importeren in de DRC: een praktische gids voor mijnbouw-kwaliteit zonne-energie-opslagprojecten
De zonne-energiesector in de Democratische Republiek Congo (DRC) is in essentie eenmijnbouw-energiebedrijf, geen residentieel zonne-energiebedrijf. Zwakke netwerkinfrastructuur en hoge kosten voor de opwekking van diesel in de Copperbelt zijn de echte aanjagers van de vraag. Als je dat eenmaal hebt geïnternaliseerd, zien productselectie, inkoop, logistiek en douane-inklaring er allemaal anders uit.
1. Dit is in de eerste plaats een mijnbouwmarkt, geen residentiële markt
De mijnbouwregio's rond Kolwezi en Lubumbashi hebben een veel grotere vraag naargeïntegreerde basislaststroomsystemen op zonne-energie-plus-opslagdan voor kleine residentiële opstellingen. Wat mijnbouwbedrijven eigenlijk nodig hebben, zijn systemen op megawatt-schaal die de opwekking van diesel kunnen vervangen of verminderen, en energieopslag - en niet panelen - is het echte knelpunt. Zonnesystemen zonder opslag zijn grotendeels onbruikbaar voor productiebelastingen in gebieden met onstabiele netwerken.
Voorgestelde productprioriteit:
Batterij opslag(voornamelijk LFP): het snelst-groeiende vraagsegment en doorgaans de doorslaggevende factor bij de aankoopbeslissing van een mijnbouwbedrijf
Modules met hoge-efficiëntie: zwaar prijsconcurrerend-, een gebied waar Chinese leveranciers een duidelijk kostenvoordeel hebben
Omvormers/PCS: let op stofbestendigheid, hoge-temperatuurtolerantie en net-koppeling/afschakeling-netschakelvereisten voor mijnbouw-omstandigheden op de locatie
Montageconstructies en BOS: mijnsites zijn vaak tijdelijke of semi{0}}permanente installaties, dus het structurele ontwerp moet snelle montage en demontage ondersteunen
Gedistribueerde residentiële en commerciële/industriële markten zijn de moeite waard om na te streven, maar behandel ze als een aanvulling- in plaats van als uw primaire focus. - Verspreid de strategische middelen niet te dun.
2. Inkoop bij Chinese leveranciers: vergelijk niet alleen prijzen - Vergelijk veldbetrouwbaarheid
Alibaba, de Canton Fair, SNEC en soortgelijke kanalen krijgen u offertes, maarwat feitelijk het succes van een project bepaalt, is of de leverancier echte leveringservaring in Afrika heeft. Volledige certificering garandeert geen prestaties in het veld. - Veel modules die er goed uitzien op laboratoriumgegevens in China worden abnormaal afgebroken in de omgeving met hoge- hitte en- stof in de DRC.
Een paar details die gemakkelijk over het hoofd worden gezien tijdens onderhandelingen met leveranciers:
Vraag niet alleen om monsterscasegegevens van eerdere leveringen en after{0}}reacties na verkoop in Afrika (vooral Zuid-/Centraal-Afrika)- niet alleen IEC-certificeringsdocumenten
Vergrendel de kwaliteit-inspectievoorwaarden in het contractaankomstinspectie in de haven van bestemming, niet fabrieksacceptatie. Het komt vrij vaak voor dat goederen de fabrieksinspectie doorstaan, maar na het vervoer over de oceaan beschadigd of beschadigd aankomen
Naast de FOB/CIF-offerte, bevestig of de leverancier dit kan leverenhandelsfacturen, certificaten van oorsprong en paklijsten in het exacte formaat dat nodig is voor de douaneafhandeling- opmaakfouten zijn een veelvoorkomende oorzaak van vertragingen bij het inklaren

3. Logistiek: de haven van Matadi is niet de eindstreep - Hier beginnen nieuwe problemen
Nadat zeevracht in de haven van Matadi arriveert, moeten goederen nog steeds landinwaarts reizen naar mijnbouwknooppunten zoals Kolwezi. Dit traject landinwaarts wordt routinematig onderschat wat betreft tijd en kosten. - De wegomstandigheden, controlepunten en meerdere overslag verlengen allemaal de tijdlijn. Omdat modules omvangrijk en zwaar zijn, is volledige-zeevracht in containers meestal de meest kosteneffectieve- optie; Luchtvracht voor dringende kleine batches is een optie, maar het zal de projectkosten aanzienlijk verhogen, dus reserveer dit alleen voor reserveonderdelen voor noodgevallen.
Documenten die moeten worden voorbereid tijdens de logistieke fase -, niet na aankomst:
Vrachtbrief, handelsfactuur, paklijst, certificaat van oorsprong
FERI (Elektronische Fiche de Renseignements à l'Importation): uitgegeven door OGEFREM en moet worden gevalideerd voordat het schip - aankomt, doorgaans minimaal 5 dagen van tevoren. Zonder een geldige FERI kunnen goederen niet normaal door de douane gaan
BIVAC/PSI pre-inspectiecertificaat voor verzending: verplicht voor elke zending met een FOB- of CIF-waarde van USD 2.500 of meer. Als u dit niet doet, kan dit ertoe leiden dat goederen worden teruggestuurd of in de haven worden vastgehouden
Deze twee vereisten worden vaak over het hoofd gezien omdat ze de verantwoordelijkheid van de importerende partij (DRC-zijde) zijn, en Chinese exporteurs ze niet noodzakelijkerwijs proactief zullen markeren.
4. Inklaring: DGDA is de laatste poort, niet de enige
DGDA (Direction Générale des Douanes et Accises) handelt de definitieve beoordeling en vrijgave van rechten af, maar het eigenlijke proces loopt via verschillende instanties onder het "Guichet Unique"-systeem (single{0}}window) van de DRC: OCC (Office Congolais de Contrôle, dat de inspectie en waardering vóór verzending afhandelt), OGEFREM (beheer van de FERI/ECTN) en BIVAC (de inspectie-instantie). Ontbrekende of onjuiste documentatie in een van deze fasen zorgt ervoor dat uw zending daar - wordt opgehouden, niet bij DGDA.
Vereiste documentchecklist: handelsfactuur, vrachtbrief, paklijst, certificaat van oorsprong, FERI- en BIVAC-inspectiecertificaat, plus een invoervergunning als de goederencategorie er een vereist. Documenten moeten in het Frans worden ingediend; vertalingen van slechte-kwaliteit zijn een andere veelvoorkomende bron van vertraging. Begin minimaal 15 dagen van tevoren met de voorbereiding en reserveer 7 tot 21 dagen voor de opruiming zelf, waarbij er meer tijd nodig is tijdens piekperioden of als de documentatie tekortkomingen vertoont.
De meest voorkomende fout: ervan uitgaan dat apparatuur voor hernieuwbare energie automatisch in aanmerking komt voor een tariefvrijstelling.Momenteel doet de DRC dat welniethebben een algemene vrijstelling van invoerrechten-die in grote lijnen van toepassing is op zonne-energieproducten. Er is een voortdurende druk vanuit de sector geweest - onder leiding van een consortium van off- elektriciteitsproducenten - die er bij de regering op aandringen een dergelijke vrijstelling te verlenen, maar dit blijft in de fase van belangenbehartiging en is geen algemeen beleid geworden. De vrijstelling die daadwerkelijk bestaat op grond van de Investeringswet van de DRC (Code des Investissements), is van toepassing op apparatuur die wordt geïmporteerd voorhet opzetten van een lokale productielijn voor zonnepanelen- dat wil zeggen, voor investeerders die een fabriek bouwen in de DRC, niet voor handelsimporteurs die afgewerkte panelen of batterijen binnenbrengen voor wederverkoop. Het aanvragen van een vrijstelling voor productie-apparatuur onder een handelsprofiel-importeur zal hoogstwaarschijnlijk worden afgewezen of leiden tot een verzoek tot terugbetaling-. Bouw deze vrijstelling niet vooraf in uw projectbegroting in.

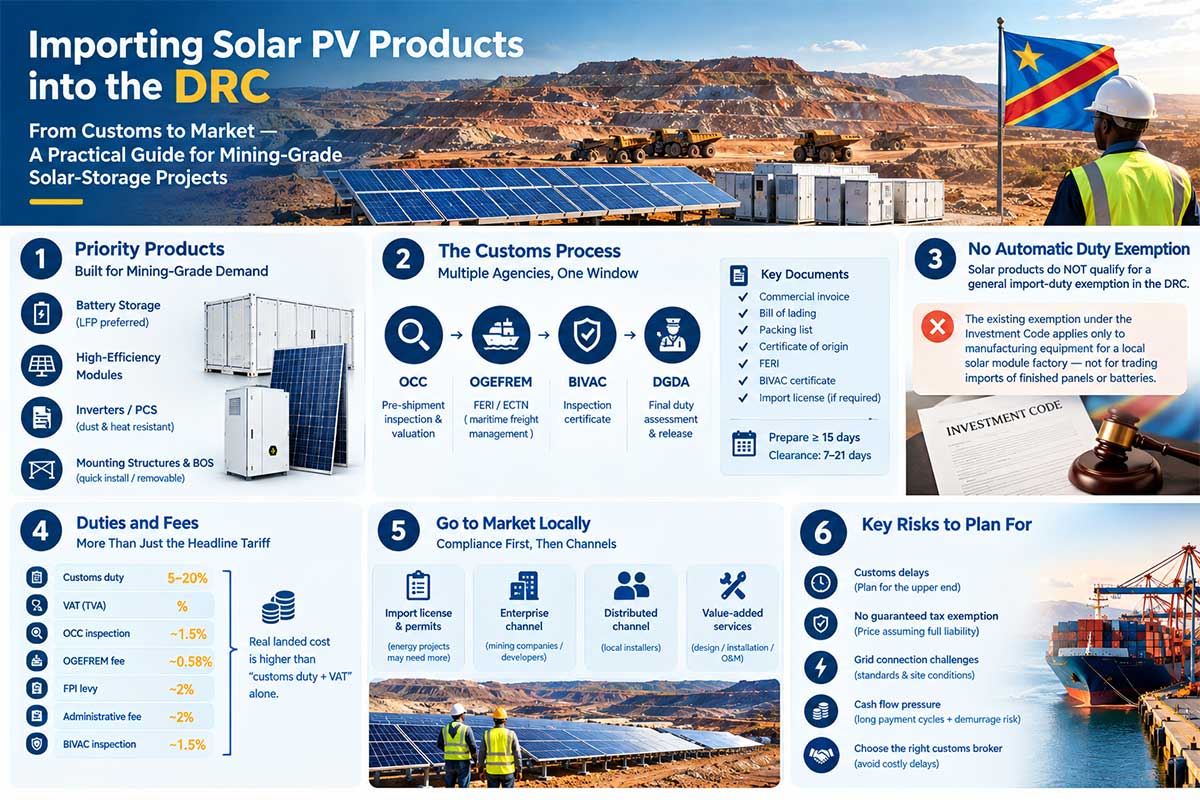

5. Taken en vergoedingen: voer de volledige berekening uit, niet alleen het hoofdtarief
De importkosten in de DRC zijn gelaagd en niet één enkele belastinglijn. Als ruwe referentie:
Douanerechten: gedifferentieerd per categorie - ongeveer 5% voor goederen van het type apparatuur-, 10% voor bepaalde industriële inputs, tot 20% voor afgewerkte consumptiegoederen, met een gemiddeld tarief voor alle categorieën van ongeveer 10,9%
BTW (TVA)
OCC-inspectie/taxatiekosten vóór- verzending: ongeveer 1,5% van de CIF-waarde
OGEFREM beheervergoeding voor maritieme vracht: ongeveer 0,58% van de CIF-waarde
FPI-heffing (Fonds de Promotion de l'Industrie): ongeveer 2% van de CIF-waarde
Administratiekosten: ongeveer 2% van de cif-waarde
BIVAC-inspectiekosten: ongeveer 1,5% van de FOB-waarde
Alles bij elkaar genomen kunnen de werkelijke kosten aan invoerrechten en heffingen aanzienlijk hoger uitvallen dan alleen de "douanerechten + BTW". Neem deze kleinere kosten voor meerdere-bureaus op in uw totale kostenraming tijdens de offertefase. - Wacht niet tot de goedkeuring is verleend om te ontdekken dat het budget deze niet dekt.

6. Lokaal naar de markt gaan: eerst naleving, dan kanaalsterkte
Registratie van import-licenties is de basisvereiste; Voor projecten in de energie-sector zijn mogelijk aanvullende vergunningen nodig, afhankelijk van de omvang
Enterprise-kanaal: werk rechtstreeks samen met mijnbouwbedrijven of projectontwikkelaars (vergelijkbaar met ontwikkelaars als CrossBoundary, dat al zonne-{0}}opslagprojecten heeft in de DRC) - langere verkoopcycli maar grotere ordergroottes en over het algemeen betrouwbaardere betalingen
Gedistribueerd kanaal: verkoop via lokale installateurs voor een snellere marktdekking - dit vereist dat er voldoende marge in het kanaal overblijft en dat de betalingsvoorwaarden zorgvuldig worden beheerd
Diensten met toegevoegde waarde- (systeemontwerp, installatie, O&M) onderscheiden u van de concurrentie - alleen de verkoop van hardware lokt een prijzenoorlog uit die de marges snel uitholt
7. Risico's die de moeite waard zijn om vooraf te signaleren
Vertragingen bij de douane zijn de norm en niet de uitzondering- plan projecttijdlijnen tegen de bovenkant van het goedkeuringsvenster, niet tegen de onderkant
Ga er niet vanuit dat er een belastingvrijstelling zal plaatsvinden- de beleidsrichting kan snel veranderen; prijsbiedingen waarbij wordt uitgegaan van de volledige belastingplicht, en elke vrijstelling als voordeel wordt beschouwd en niet als een gegarandeerd uitgangspunt
Een zwak elektriciteitsnet is niet alleen een kans, het is een installatie-uitdaging- inconsistente net-verbindingsnormen en moeilijke omstandigheden op de locatie kunnen de levertijden verlengen
Cashflowbeheer is belangrijk- de betalingscycli voor mijnbouwprojecten zijn lang, en in combinatie met het risico op liggelden in havens als gevolg van vertragingen bij de opruiming, heeft u een echte buffer nodig in voorraad en werkkapitaal
Het kiezen van de juiste lokale douane-expediteur/logistiekpartner is belangrijker dan het besparen van een paar punten op de vergoeding- één enkel overligincident als gevolg van een documentatieprobleem kan veel meer kosten dan wat u aan makelaarskosten heeft bespaard
De kansen op de zonne-energiemarkt in de DRC zijn reëel, maar de toetredingsdrempel zorgt er niet voor dat goedkope Chinese bronnen worden aangekocht - maar dat de hele keten, van het plaatsen van orders tot de stroom die ter plaatse- in de mijn wordt geleverd, soepel verloopt. Het verkrijgen van douane-inklaring en de volledige invoerrechten/kostenstructuur is belangrijker dan het verkrijgen van een iets lagere moduleofferte.
